刚果(金)布桑加水电站220kV输变电工程一次性送电成功

来源: 时间:2018年10月16日 浏览次数: 【字体: 打印

  当地时间10月8日,刚果(金)布桑加水电站220kV输变电工程(永临结合部分)一次性送电成功,是继导流洞贯通、大江截流后的又一重要里程碑。

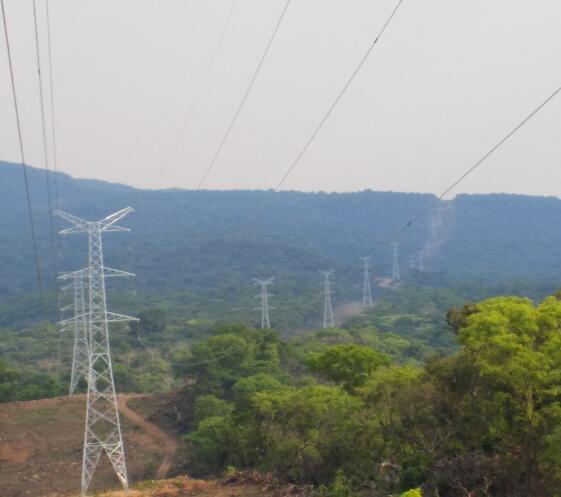

  中刚建设公司科学配置资源,倒排工期节点,精心组织施工,同时积极协调刚果(金)电力公司南部电网到场验收,确保了一次性送电成功。布桑加水电站220kV临时输电线路工程起于刚果(金)南部电网N'SEKE水电站,止于布桑加水电站临时变电站,线路全长约20公里,铁塔48基,采用永临结合方式,不仅降低了水电站项目的投资成本,还提高了输电线路工程的建设进度。



  布桑加水电站220kV输变电工程成功送电,为水电站工程建设提供了重要的电力保障,也为早日建成发电打下坚实基础。
